تردد ۲ ساعته از تهران به اصفهان، شاید در پایان دولت

راه آهن پر سرعت تهران - قم - اصفهان که تکمیل آن می‌تواند تهران را کمتر از دو ساعت به اصفهان متصل و در سال اول هشت میلیون مسافر جابه جا کند، بنابر گفته مجری پروژه، حدود ۷۵ درصد از کل زیرسازی آن انجام شده و آماده عملیات روسازی و ریل گذاری است و اگر به موقع اعتبار شود تا پایان دولت چهاردهم به بهره برداری خواهد رسید.

تردد ۲ ساعته از تهران به اصفهان، شاید در پایان دولت
تبلیغات

راه‌آهن سریع‌السیر تهران - قم - اصفهان یکی از مهم‌ترین پروژه‌های حمل‌ونقل ریلی پرسرعت در ایران به شمار می‌ رود که احداث آن از سال ۱۳۸۹ آغاز شده و از آن زمان تا کنون فراز و نشیب‌های بسیاری را از سر گذرانده است.

این پروژه ۱۵ ساله به دلیل چالش‌های بسیار در حوزه تامین منابع مالی و تغییر قراردادها در برخی سالها با کندی پیش رفته و حتی متوقف نیز شده است.

پروژه‌ای که بنابر نظر کارشناسان تکمیل آن نقش اثرگذاری در تکمیل کریدورهای شمال - جنوب و شرق  - غرب دارد و می‌تواند در مدت زمان کوتاهی مسافران زیادی را میان شهرهای تهران، قم و اصفهان جابه‌جا کند و همچنین نقش قابل توجهی در کاهش سفرهای جاده ای با خودروی شخصی، کاهش تصادفات، کاهش مصرف سوخت و آلودگی هوا دارد.

در این راستا، علیرضا صلواتی - مجری پروژه قطار سریع‌السیر تهران _ قم_ اصفهان، با بیان اینکه قطار سریع السیر تهران - قم - اصفهان یکی از بزرگترین پروژه های عمرانی کشور است که به لحاظ ابعاد، تکنولوژی و دانش فنی مشابه آن در کشور وجود ندارد، گفت: این پروژه راهی برای ورود تکنولوژی مدرن و دانش فنی بروز به حوزه ریلی کشور و همچنین ورود به عرصه قطارهای پرسرعت است که باید در یکی دو دهه اخیر در کشور اتفاق می‌افتاد.

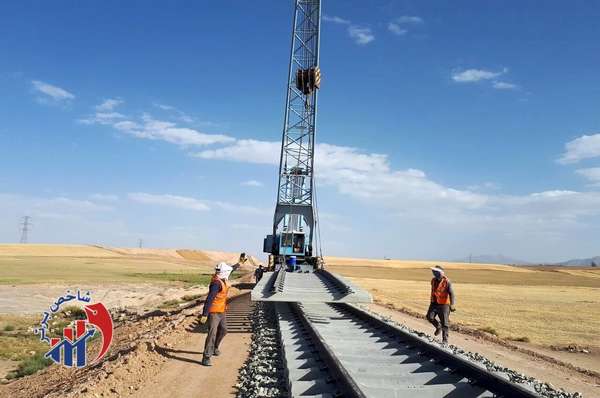

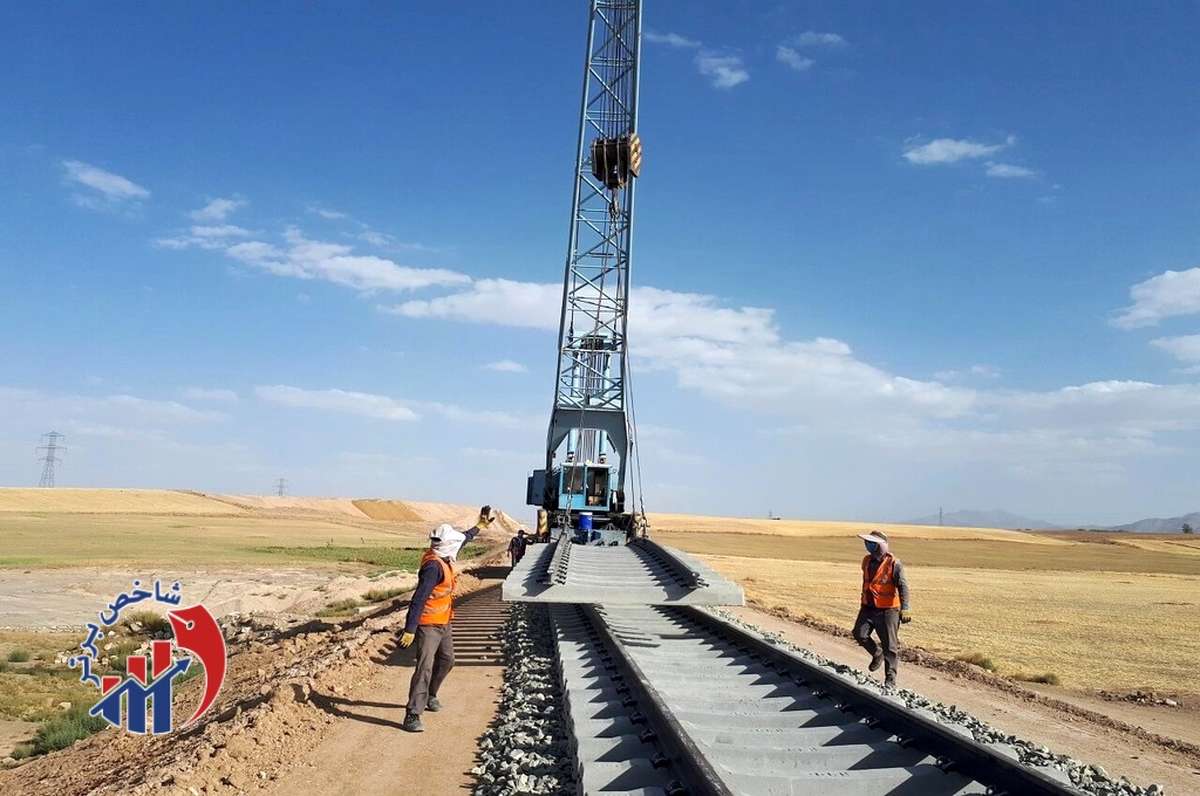

وی افزود: در محور قم _ اصفهان مسیر بهینه دو خطی وجود نداشت، اما با اقدامات انجام شده در سال‌های گذشته حدود ۷۵ درصد از زیرسازی مسیر ۲۴۵ کیلومتری قم _اصفهان تکمیل شده است و بیش از ۵۰ درصد ابنیه بتنی احداث و ۸۵ درصد معارضات نیز برطرف شده است.

مجری پروژه قطار سریع‌السیر تهران - قم - اصفهان تصریح کرد: مابقی مسیر نیز پیشرفت فیزیکی صفر تا ۸۰ درصدی دارد و در مجموع حدود ۷۵ درصد از کل زیرسازی محور که حجم عملیات سنگینی نیز داشته است، انجام شده و آماده عملیات روسازی و ریل گذاری است.

وی در ادامه گفت: بنابراین می‌توان گفت که در حال حاضر ۳۰ درصد زیرسازی، اجرای روسازی، ریل گذاری محور قم _ اصفهان، اصلاحات مسیر در محور قم _ تهران، اجرای سیستم های سیگنالینگ برق و مخابرات در کل محور، احداث ایستگاه‌های عملیاتی و ایستگاه‌های مسافری در قم، اصفهان و تهران تجهیز ناوگان باقی مانده است.

صلواتی با اشاره به اینکه احداث پروژه از سال ۱۳۸۹ شروع شده و در طی این سال‌ها فراز و نشیب های زیادی داشته است، اظهار کرد: در برخی مقاطع زمانی کار با سرعت بیشتر و در برخی دیگر به دلیل تغییر قراردادها کار با سرعت کمتری انجام شده است.

وی افزود: با راه‌اندازی این قطار مسیر تهران _ قم و قم _ اصفهان هرکدام تقریبا یک‌ساعته خواهد شد و مسیر تهران_قم_ اصفهان کمتر از دو ساعت خواهد بود.

بهره برداری از پروژه تا پایان دولت چهاردهم در صورت تامین اعتبار

صلواتی در پاسخ به این سوال که این پروژه چه زمانی به بهره برداری خواهید رسید، گفت: اگر موضوعات مالی این پروژه به نتیجه برسد و تعاملات مالی بین دو کشور ایران و چین در داخل کشور برطرف شود، تا پایان دولت چهاردهم می توانیم قطار سریع‌السیر تهران_ قم_ اصفهان را تکمیل و بهره برداری برسانیم.

به گفته وی، به لحاظ اجرایی دو تا سه سال زمان برای تکمیل آن نیاز است ولی ناهماهنگی هایی بین ارکان داخلی یعنی بانک مرکزی، سازمان برنامه و بودجه، وزارت راه و شهرسازی و ... پروژه را دچار تاخیر کرده است.

تکمیل پروژه به ۲۰‌ میلیون یوان نیاز دارد

وی همچنین به اعتبارات پروژه نیز اشاره کرد و گفت: تا کنون حدود چهار میلیارد یوان برای پروژه هزینه شده است و براساس برآوردها تا زمان بهره برداری هم ۲۰ میلیارد یوان دیگر نیاز است که مقرر شده ۱۰ میلیارد یوان توسط دولت و ۱۰ میلیارد دیگر نیز توسط سرمایه گذاری بخش خصوصی استان‌های قم و اصفهان تامین شود تا این پروژه به بهره برداری برسد.
